リフォームの失敗事例と回避策を知っておくべき理由

2026.04.07New!

リフォームの失敗は、工事完了後に発覚するケースが多く、やり直しに追加費用がかかるだけでなく、業者とのトラブルに発展することもあります。

国民生活センターへのリフォーム関連相談件数は年間1万件を超えており、計画段階での確認不足が主な原因として挙げられています。

失敗の傾向は大きく以下の3つに分類されます。

  • 水まわり・間取りなど施工内容の認識ズレによるトラブル
  • 見積もり段階では見えなかった追加費用の発生
  • 業者選びの失敗による施工不良・工期遅延

リフォームは契約後のキャンセルや変更が難しく、着工前の確認が最大のリスク回避策となります。

この記事では、水まわり・間取り・費用・業者トラブルそれぞれの失敗事例と回避策、事前チェックポイント、業者への質問リスト、失敗後の対処法を詳しく解説します。

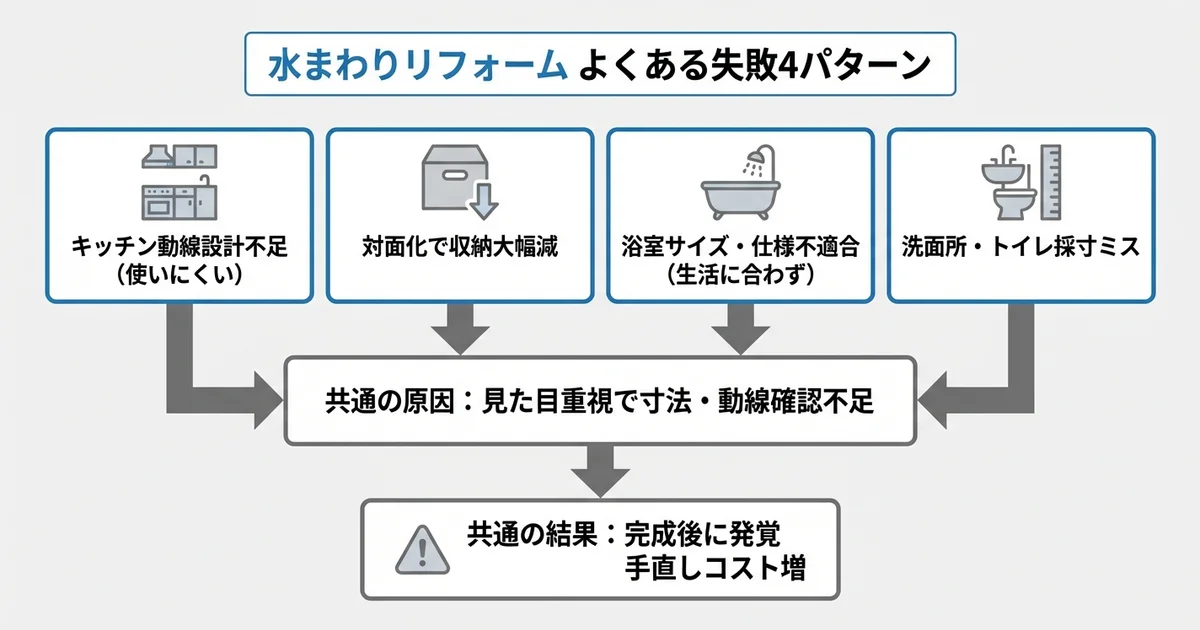

水まわりのリフォームでよくある失敗例

水まわりのリフォームでよくある失敗例の図解

水まわりは、リフォームの中でもとくにトラブルが起きやすい場所です。

水まわりリフォームでよくある失敗パターン
  • キッチンの作業動線を変えたら、かえって使いにくくなった
  • 対面キッチンにしたことで収納量が激減した
  • 浴室のサイズや仕様が家族の生活スタイルと合わなかった
  • 洗面所やトイレで採寸ミスが起き、設備が入らなかった

水まわりのリフォームは「見た目のイメージ」で決めてしまいがちですが、実際の使い勝手や寸法の確認を怠ると、完成後に後悔するケースが少なくありません。

キッチン・浴室・洗面所・トイレそれぞれで起きやすい失敗パターンと、その背景を順に解説します。

キッチンの作業動線が悪くなった

リフォーム後のキッチンが「なんとなく使いにくい」と感じる場合、多くは作業動線の設計ミスが原因です。

調理・洗い物・配膳という一連の流れがスムーズにつながっていないと、毎日の家事の負担が増えます。

よくある失敗の典型は、冷蔵庫・シンク・コンロの配置がバラバラになってしまうケースです。

料理の動線は「冷蔵庫 → シンク → 調理台 → コンロ」という順番が基本とされており、この流れが逆になったり行き来が増えたりすると、体感的な疲労感が大きくなります。

また、通路幅の設計を軽視した結果、二人で作業しようとすると通れないという声もあります。

一般的に、キッチンの通路幅は90cm前後が目安とされることが多く、これを下回ると複数人での使用が難しくなります。

失敗を防ぐには、実際の調理の流れをショールームや打ち合わせの段階で業者に具体的に伝えることが有効です。

「夕食時は2人で同時に立つことが多い」「冷蔵庫からコンロまでの移動を最短にしたい」といった日常の動きを言葉にして伝えると、業者側も動線を意識した設計を提案しやすくなります。

「理想の見た目」だけでなく「毎日の動き方」を軸に設計を依頼することが重要です。

対面キッチンにしたら収納とスペースが減った

対面キッチンはリビングとの一体感が生まれ、人気の高いレイアウトです。

しかし、壁付けキッチンから対面キッチンに変更する際に、収納量の大幅な減少やスペースの圧迫感を感じるケースが一定数みられます。

壁付けキッチンでは壁面を収納として活用できますが、対面にすると背面の収納スペースが限られます。

アイランド型やペニンシュラ型を選ぶと、キッチン自体の設置面積が広がり、ダイニングや通路が狭くなることもあります。

具体的に起きやすい問題は以下の3点です。

  • 食器棚や家電置き場が確保できず、別途収納家具を購入することになった
  • 対面カウンターの奥行きが深すぎて、手が届きにくい場所が生まれた
  • リビング側から手元が丸見えになり、生活感が気になるようになった

対面キッチンを検討する際は、現状の収納量を「食器類」「調理家電」「食材ストック」「掃除用品」といったカテゴリごとに書き出したうえで、新しいレイアウトでどこに何を収めるかを事前にシミュレーションしておくことが大切です。

この失敗は完成後に初めて気づくケースが多いため、着工前の図面段階で収納の配置を具体的に確認しておくことが手戻りを防ぐうえで重要です。

打ち合わせでは「現在と同等の収納量が確保できているか、図面で一緒に確認させてください」と業者に依頼しておくとよいでしょう。

浴室のサイズ・仕様が生活に合わなかった

浴室リフォームでは、ユニットバスのサイズ選びと仕様の選択で後悔するケースが目立ちます。

カタログやショールームでは広く感じた浴槽が、実際に自宅に設置すると想定より狭かったというのは典型的な失敗例です。

サイズ選びのポイント

ユニットバスのサイズは「1616」「1618」といった規格で表記されます。

この数字は浴室の内寸(単位はmm)を示しており、既存の浴室スペースに合わせた選択が必要です。

サイズを一回り大きくしようとしたところ、脱衣所のスペースが削られてしまったというケースも少なくありません。

仕様選びの場合

機能面でも失敗が起きやすいです。

「浴室乾燥機は不要」と判断して省いたところ梅雨の時期に洗濯物の干し場がなくなった、逆に「追い焚き機能は必須」と思っていたが結局ほとんど使わなかったというケースもあります。

オプション機能は「現在の生活習慣」と「将来の家族構成の変化」の両方を考慮して選ぶことが重要です。

将来の変化としては、子どもの成長による入浴時間の増加や、親との同居による介護対応(手すりや段差解消など)といった観点が参考になります。

床材や壁のカラーはショールームの照明と自宅の照明で見え方が異なるため、サンプルを自宅に持ち帰って確認する手順を省かないようにしましょう。

洗面所・トイレで採寸ミスが発生した

洗面所やトイレは面積が小さいぶん、数センチの誤差が致命的なミスにつながりやすい場所です。

設備が搬入できない、ドアが開かなくなったというトラブルは施工後に発覚するケースが多く、発覚のタイミングが遅いほど手直しの費用や工期への影響も大きくなります。

採寸ミスが起きやすいポイント
  • 洗面台の幅を測っていたが、設備の「有効開口寸法」を確認していなかった
  • トイレのドアを内開きから外開きに変更せず、便器が大きくなってドアに当たるようになった
  • 手洗いスペースを追加したが、タオルハンガーや収納との干渉を見落とした

とくにトイレは、便器の奥行きが機種によって大きく異なります。

タンクレストイレはスタイリッシュな見た目が魅力ですが、手洗い器を別途設置するスペースが必要になるため、壁面の寸法を事前に細かく確認しておくことが不可欠です。

採寸は業者任せにするだけでなく、施主側も実際の寸法を把握しておくと確認の精度が上がります。

打ち合わせでは「搬入経路の幅と設備の外寸を並べて確認してもらえますか」「ドアの開閉に支障はないか図面で見せてください」といった形で具体的に質問すると、見落としを防ぎやすくなります。

複数の業者に現地調査を依頼し、採寸結果に差異がないかを比較する方法も有効です。

水まわりの失敗は「デザインへの集中」と「寸法・動線の確認不足」が重なって起きることがほとんどです。

次のセクションでは、水まわりと並んでトラブルが多い間取り・内装リフォームの失敗例を見ていきます。

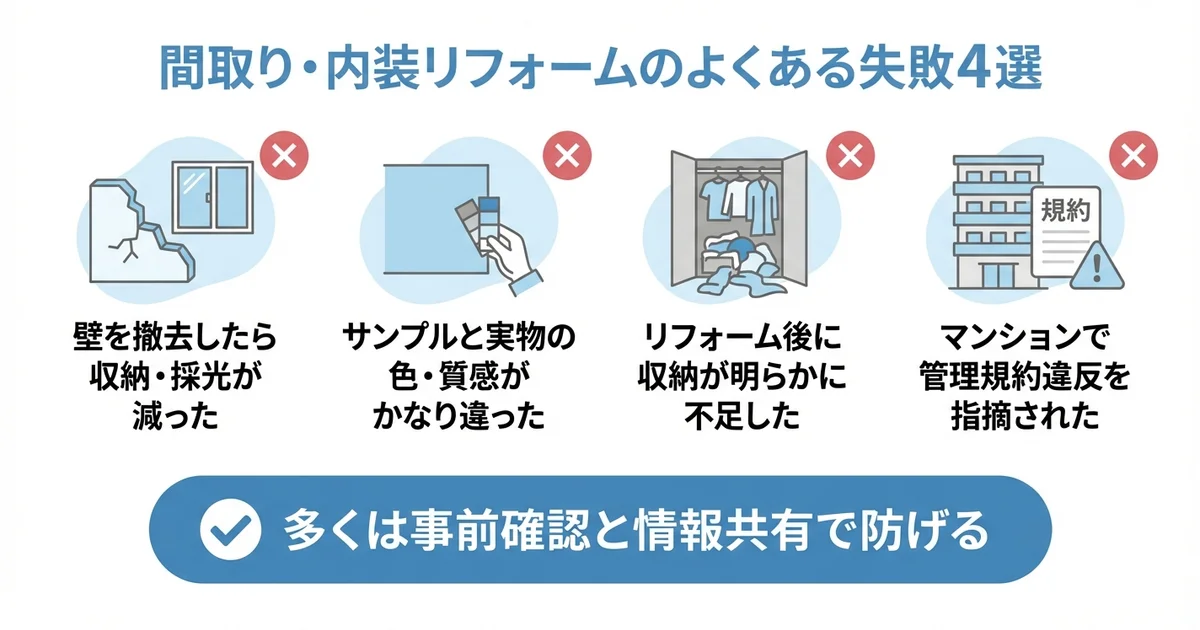

間取り・内装リフォームでよくある失敗例

間取り・内装リフォームでよくある失敗例の図解

間取り変更や内装リフォームは、生活の快適さを大きく左右する一方で、「こんなはずじゃなかった」というトラブルが起きやすい工事でもあります。

特に相談件数が多い4つの失敗パターンを取り上げます。

  • 壁を撤去したことで収納や採光が想定外に失われた
  • 床材・壁紙のサンプルと実際の仕上がりの色・質感が大きく違った
  • リフォーム後に収納スペースが明らかに不足した
  • マンションで管理規約違反と指摘され、やり直しを求められた

==これらの失敗は、事前の確認と業者との情報共有によって多くが回避できます。

==自分のリフォーム計画と照らし合わせながら読み進めてください。

壁を取り除いたら収納・採光が減った

間仕切り壁を撤去して広い空間を作ろうとしたとき、撤去した壁に収納や窓が組み込まれていたために、かえって使い勝手が悪くなるケースがあります。

  • 壁内に造り付け収納が設置されており、撤去後に収納量が大幅に減った
  • 壁に設けられた窓が隣室への採光を担っており、撤去後に暗くなった
  • 構造上の耐力壁だったため、撤去できないと判明し計画を変更せざるを得なかった

間仕切り壁には「ただの仕切り」以上の機能が備わっていることが多く、撤去前に設計図面と現地調査を組み合わせた確認が不可欠です。

壁を取り除く計画を立てる際は、その壁が収納・採光・換気・耐力のいずれかを担っていないかを施工業者に確認することが重要です。

確認の際は口頭だけで済ませず、メールや書面(確認書・質問書など)に残してください。

口頭だけのやり取りでは「そういう説明はしていない」という食い違いが生まれやすいためです。

打ち合わせ後は、決定事項と確認事項をメールで業者に送り、返信をもらう形で記録を残すと安心です。

耐力壁かどうかを事前に見当をつけたい場合は、建築確認申請書や竣工図面を確認し、「この壁は構造壁ですか、それとも間仕切り壁ですか」と業者に具体的に質問すると、より明確な回答を得やすくなります。

撤去後の収納不足を補う代替案(造り付け家具や別の壁面収納など)を同時に検討しておくと、計画の修正がスムーズになります。

床材・壁紙の色や質感が実物と印象が違った

サンプルを見て選んだはずなのに、施工後の仕上がりが「思っていたより暗い」「ツヤが強すぎる」と感じるのは、内装リフォームで非常に多い失敗です。

色や質感の見え方は、サンプルの大きさ・部屋の広さ・照明の種類によって大きく変わります。

手のひらサイズのサンプルで確認した色が、壁一面や床全体に広がると印象が数段階変わることは珍しくありません。

色・質感の失敗を防ぐ3つのポイント
  • A4サイズ以上の大判サンプルを取り寄せ、実際の部屋の照明下で確認する
  • 昼光・夜間(電球色)の両方の照明条件で色を確かめる
  • 床材は数枚を並べた状態で見て、全体の印象を確認する

大判サンプルは、担当の施工業者に「A4以上のサイズで取り寄せてほしい」と依頼するのが最も確実な方法です。

メーカーによっては公式サイトから直接サンプル請求できる場合もありますが、品番の確認や手続きに手間がかかることもあるため、まずは業者経由で依頼することをおすすめします。

ショールームでの確認も有効ですが、ショールームの照明は商品が映えるよう調整されていることが多いため、自宅の照明環境との差を意識することが大切です。

業者に「実際の施工事例の写真を見せてほしい」と依頼するのも、完成イメージのズレを減らす実務的な方法です。

収納スペースが足りなくなった

リフォームで部屋を広くしたり間取りを変更したりした後に、「収納が全然足りない」と気づくケースは少なくありません。

広さと収納量のバランスは、リフォーム計画で最も見落とされやすい観点のひとつです。

既存の収納を解体して空間を広げた場合や、ウォークインクローゼットを設置したものの動線が悪く使いにくい場合など、失敗のパターンは複数あります。

収納計画で押さえておきたい視点
  • 現在の収納棚・押し入れ・クローゼットの数とおおよそのサイズを測り、荷物を「衣類」「日用品」「季節もの」などカテゴリ別に棚卸しして、どこに何がどれだけあるかを把握する
  • 収納の「量」だけでなく「使いやすさ(動線・高さ・奥行き)」を同時に設計する
  • リフォーム後に増える可能性のある荷物(子どもの成長・趣味用品など)を見越して、現状よりひと回り多めの容量を確保する目安で計画する

収納設計は後から変更が難しい部分です。

リフォームの打ち合わせ段階で、現在の収納量と使用頻度を整理したリストを業者に共有すると、過不足のない提案を受けやすくなります。

マンションで管理規約に違反してしまった

マンションのリフォームでは、管理規約や使用細則の確認を怠ったことで、施工後に原状回復を求められるトラブルが発生することがあります。

専有部分であっても、工事内容・使用材料・施工時間帯などについて管理組合への事前申請が必要なケースは多く、無断で工事を進めると規約違反となります。

特に注意が必要な工事は以下のとおりです。

  • フローリングへの張り替え(遮音等級の指定がある場合が多い)
  • 給排水管や電気系統の変更
  • バルコニー・窓・玄関ドアなど共用部分に関わる工事

管理組合が定める規約には、使用できる床材の遮音等級(LL-45やLL-40など)が明記されていることがあります。

この等級を満たさない床材を施工した場合、下階からの苦情や管理組合からの是正指導につながります。

申請書類の準備や承認に数週間かかることもあるため、リフォーム内容が固まった時点で早めに管理組合へ相談するのが基本です。

施工業者がマンション工事に慣れていない場合、規約確認を見落とすこともあります。

発注者自身が管理組合に直接確認する姿勢が、トラブル防止の重要なポイントです。

間取り・内装リフォームの失敗は、事前の情報収集と業者への具体的な確認で多くが防げます。

次のセクションでは、費用・予算まわりで起きやすいリフォームの失敗例を解説します。

見積もりの読み方や追加費用が発生しやすいポイントを知っておくことで、資金計画の見直しに役立てられます。

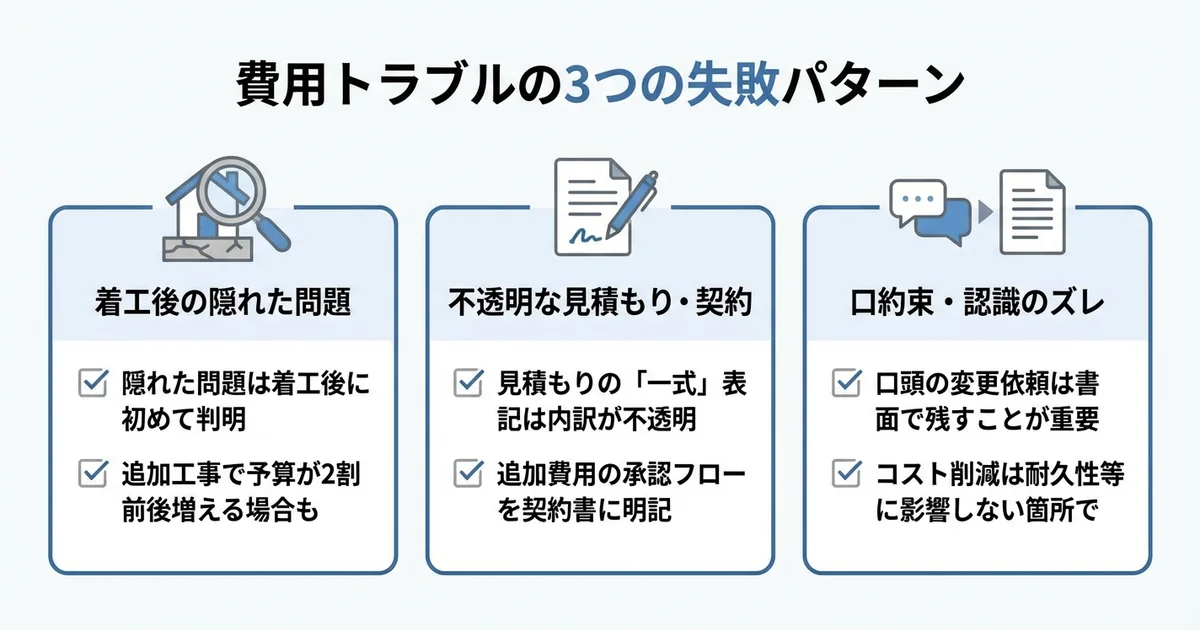

費用・予算まわりのリフォーム失敗例

費用・予算まわりのリフォーム失敗例の図解

リフォームでもっとも多いトラブルのひとつが、費用・予算に関する誤算です。

  • 着工後に追加工事が発生し、当初予算を数十万円単位でオーバーするケース
  • コスト削減を優先した結果、仕上がりや耐久性に不満が残るケース
  • 見積もり額と最終請求額が大きく食い違うケース

費用トラブルは「起きてから気づく」ことが多く、契約前に知識を持っているかどうかで結果が大きく変わります。

以下では、実際に起きやすい3つの失敗パターンを順に解説します。

追加工事で予算が大幅にオーバーした

リフォームでは、解体・着工後に初めて判明する問題が原因で、追加工事費が発生するケースが珍しくありません。

当初の見積もりより最終的な費用が2割前後増えたという声は、業界内でも頻繁に聞かれます。

追加費用が発生しやすい主な原因は次のとおりです。

  • 壁や床を解体したら、下地の腐食・シロアリ被害・雨漏り跡が見つかった
  • 配管・電気系統が老朽化しており、法令基準を満たすための改修が必要になった
  • 既存材料の廃番などにより、想定外の部材変更が生じた

こうした「隠れた問題」は事前調査の段階では完全に把握しきれない場合もあります。

だからこそ、「解体後に追加費用が発生した場合、どのような手順で連絡・承認を取るか」を事前に説明できる業者は、経験と段取りが整っている可能性が高いといえます。

追加費用を抑えるためのポイント

契約前に「追加工事が発生した場合の対応方針」を書面で確認しておくことが有効です。

たとえば「5万円を超える追加費用が生じた場合は必ず施主の承認を得る」といった条件を契約書に明記するよう依頼しましょう。

「いくら以上なら事前連絡が必要か」を数字で合意しておくことが重要です。

追加費用リスクを下げるためのポイント
  • 追加工事の対応方針と承認フローを契約書に明記する
  • 築年数が古い物件は、着工前に建築士やホームインスペクターによる現地調査を依頼する
  • 予備費として総工事費の1割程度を別途確保しておく

コストを抑えすぎて仕上がりに不満が残った

予算を削りたいという気持ちは自然ですが、削り方を誤ると「安く仕上げたのに、すぐ不具合が出た」という本末転倒な結果になります。

よくある失敗パターンを整理すると、次のようなものがあります。

  • 安価な素材を選んだ結果、数年で変色・剥がれ・反りが生じた
  • 施工費を削るために工程を省略させた結果、断熱性や防音性が期待どおりでなかった
  • 設備のグレードを下げすぎて、使い勝手の悪さが毎日のストレスになった

コスト削減が有効なのは「見た目や使い勝手に直結しない部分」に限られます

たとえばキッチンリフォームでは扉面材のグレードを落とすことは比較的影響が小さい一方、排水配管の施工精度を落とすと水漏れや詰まりのリスクが高まります。

浴室では防水処理の工程を省略するほうが長期的なダメージが大きく、間取り変更では構造補強の費用を削ることは避けるべきとされることが多いです。

削るべき箇所と削ってはいけない箇所を業者と整理する際は、「この項目を削ると、5年後・10年後にどんなリスクがありますか?」と具体的に問いかけると、優先順位の議論を始めやすくなります。

また、複数業者の見積もりを比較する際は、「どこが安いか」ではなく「なぜ安いのか」を確認する姿勢が、後悔しない選択につながります。

見積もりと最終請求額が大きく異なった

「最初の見積もりより最終請求額がかなり高かった」というトラブルも、リフォームでは繰り返し報告されています。

原因は大きく2つに分かれます。

ひとつは、見積もり段階で項目が曖昧なまま提示されていたケースです。

「一式」という表記でまとめられた見積もりは内訳が不透明なため、後から費用が上乗せされても確認が難しくなります。

もうひとつは、口頭で合意した変更や追加依頼が正式な書類に反映されておらず、最終的に請求に含まれていたケースです。

見積もり書を受け取ったら確認すべき3点
  • 「一式」表記になっている項目の内訳を個別に出してもらう
  • 材料費・施工費・諸経費・廃材処分費などが明示されているか確認する
  • 口頭での変更依頼は必ず書面(メール・議事録など)で残す

なお、内訳の提出を依頼したとき「うちはこのやり方で長年やっている」などと渋られるケースがあります。

その場合は「比較検討のために必要なので」と理由を添えて再度依頼するか、内訳を明示できない理由を具体的に確認してみましょう。

それでも対応が得られない場合は、他の業者との比較を検討する判断材料のひとつになります。

国民生活センターが公表している相談事例でも、リフォームの費用トラブルは継続的に上位に挙がっており、契約書・見積書の内容確認が予防策として繰り返し推奨されています。

「分からない項目はそのままにしない」という姿勢が、最終的なトラブル回避につながります。

費用まわりの失敗は、事前の情報収集と書面確認で大部分を防ぐことができます。

まずは複数の業者から詳細な見積もりを取り、比較・検討する時間を確保することが第一歩です。

次のセクションでは、費用以外で多く報告されている「業者・施工そのものに関するトラブル」について解説します。

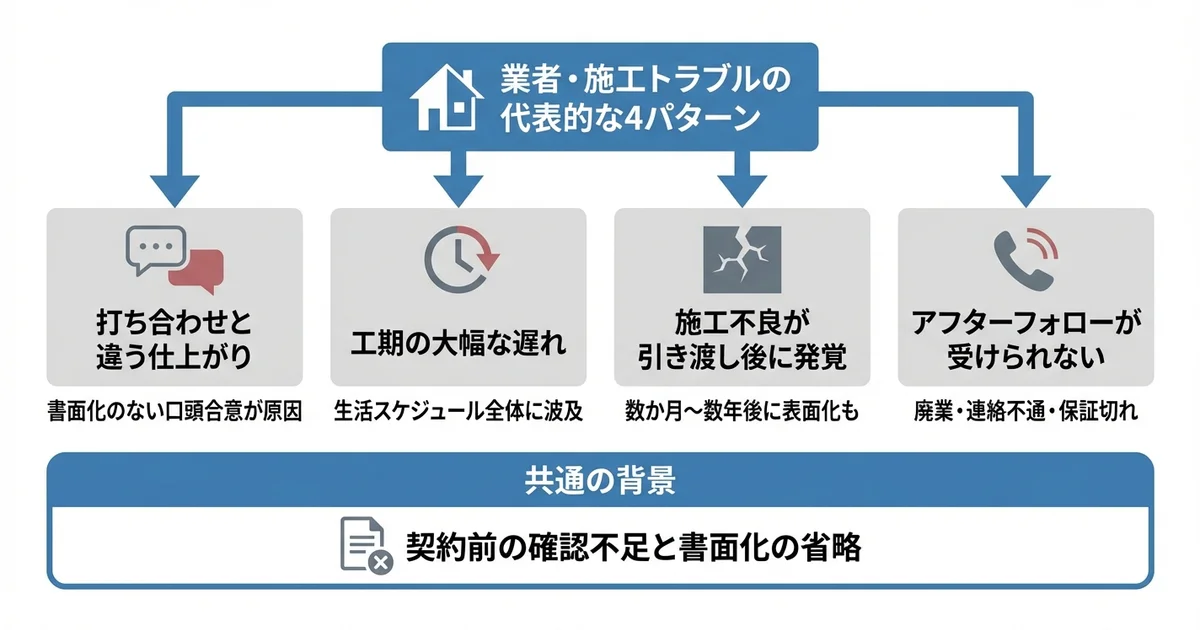

業者・施工トラブルの失敗例

業者・施工トラブルの失敗例の図解

業者との関係性や施工品質に起因するトラブルは、リフォーム失敗の中でも特に深刻なケースになりやすいです。

業者・施工トラブルの代表例
  • 完成後に「打ち合わせと全然違う」と気づいても、やり直しには追加費用がかかる
  • 工期の遅れが生活スケジュール全体を狂わせることがある
  • 施工不良は引き渡し後数か月〜数年経ってから表面化するケースも多い
  • 業者が廃業・連絡不通になり、アフターフォローを受けられなくなる事例もある

こうしたトラブルは、施工が始まってからでは対処が難しく、業者選びと事前確認の段階で防ぐことが基本になります。

このセクションでは、業者・施工に関わる4つの代表的な失敗パターンを、具体的な状況とともに解説します。

打ち合わせと違う仕上がりで完成した

口頭の説明やイメージ画像だけで合意した場合、完成後に「思っていたものと違う」という齟齬が生じやすいです。

特に色・素材・寸法・配置といった細部は、**書面で明確にしておかないと認識のズレが起きます。

**

よくある事例として、次のような状況が報告されています。

  • 壁紙の色を口頭で「ベージュ系」と伝えたが、届いたのはかなり黄みの強い色だった
  • 収納棚の高さを「使いやすい高さで」と任せたら、身長に合わない位置に固定された
  • タイルの貼り方パターンを口頭でしか確認しておらず、仕上がりが想定と異なった

こうしたトラブルが起きる根本的な原因は、「打ち合わせ内容が書面化されていない」ことにあります。

口頭のやり取りは記録が残らず、担当者が変わった場合には情報が引き継がれないことも珍しくありません。

対策として有効なのは、素材・色・品番・寸法をすべて仕様書や発注書に記載してもらい、自分でも手元にコピーを保管しておくことです。

サンプルや写真を使って「これと同じもの」と確認する手順も、認識のズレを防ぐうえで効果的です。

業者から仕様書が自動的に提示されない場合でも、施主側から「仕様書を作成してもらえますか」と依頼することは当然の権利です。こうした依頼を断る業者であれば、信頼性の観点から再検討する判断材料になります。

工期が大幅に遅れた

工期の遅延は、仮住まいの延長や家具・家電の搬入スケジュール変更など、生活全体に波及するトラブルです。

当初の完成予定から数週間〜1か月以上ずれ込む事例は、決して珍しくありません。

遅延が発生しやすい主な原因は以下の3点です。

  • 職人の手配が間に合わず、施工開始が後ろ倒しになる
  • 建材・設備の納品遅延が重なる(特に特注品や輸入品)
  • 解体後に想定外の下地劣化・雨漏り跡などが発覚し、追加工事が発生する

問題は遅延そのものだけでなく、「連絡が来ない」「進捗を聞いても曖昧な回答しか返ってこない」という業者の対応にあるケースも多いです。

仮住まい費用が余分にかかったにもかかわらず、補償を受けられなかったという声も聞かれます。

契約書に盛り込むべき工期関連の確認事項
  • 工期の完了予定日を明記する
  • 遅延が生じた場合は○日以内に書面で通知する旨を記載する
  • 遅延日数に応じた補償の有無と上限を確認する

これらの記載を業者に依頼することは施主として適切な要求です。対応を渋る場合は、契約前に慎重に判断することをおすすめします。

施工不良が引き渡し後に発覚した

引き渡し時には問題なく見えても、数か月後・数年後に施工不良が表面化するケースがあります。

住んでみて初めて気づく不具合は、証明や交渉が難しくなる傾向があります。

具体的に発生しやすい施工不良の例を挙げます。

  • 防水処理が不十分で、雨が降るたびに浸水が起きる
  • 断熱材の施工ミスにより、冬場の室温が改善されない
  • フローリングの接着が甘く、数か月後に浮きや軋みが生じる
  • 外壁塗装の下地処理不足により、1〜2年で塗膜が剥がれ始める

国民生活センターに寄せられるリフォーム関連の相談件数は年間数千件規模で推移しており、施工品質に関する不満は一定数を占めています。

引き渡し後の保証期間・保証内容を契約書で確認しておくことが重要です。

一般的なリフォームでは施工箇所ごとに2年〜5年程度の保証が設定されていることが多く、この範囲を下回る場合は内容の詳細を確認することをおすすめします。

完成時の立ち会い検査では、床下・天井裏・壁内といった見えにくい箇所の確認を施工業者に依頼することが、不良の早期発見に役立ちます。

業者が対応を渋る場合や、より客観的な判断が必要と感じる場合は、第三者機関であるホームインスペクター(住宅診断士)に検査を依頼するという選択肢もあります。

公益社団法人日本ホームインスペクターズ協会などを通じて、資格を持つ検査員を探すことができます。

アフターフォローが受けられなかった

リフォーム完了後に不具合が生じても、業者に連絡が取れない・対応を断られるというトラブルがあります。

業歴が浅い業者や、極端に価格が低い見積もりを提示した業者でこのケースが起きやすい傾向があります。

複数の見積もりを比較した際に1社だけ著しく安い場合は、アフターフォロー体制の確認を特に念入りに行うことをおすすめします。

アフターフォローを受けられなくなる主な状況は次の3パターンです。

  • 業者が廃業・倒産しており、連絡先が機能していない
  • 担当者が退職しており、社内で情報が引き継がれていない
  • 保証期間が非常に短く設定されており、問い合わせ時点で期限切れになっている

リフォーム瑕疵保険(住宅瑕疵担保責任保険)に加入している業者であれば、業者が倒産した場合でも一定の保証が受けられる仕組みがあります。

国土交通省も住宅リフォームにおける保険制度の活用を推奨しており、業者選びの際に保険加入の有無を確認することが、長期的な安心につながります。

加入確認は、業者に登録番号の提示を求めたうえで、住宅瑕疵担保責任保険法人として指定されている機関(住宅保証機構・日本住宅保証検査機構など)の公式サイトで検索することで確認できます。

また、施工後の保証内容(期間・対象範囲・連絡窓口)を書面で受け取り、手元に保管しておくことが基本的な自衛策です。

業者・施工トラブルの多くは、「契約前の確認不足」と「書面化の省略」が重なって起きています。

次のセクションでは、こうしたトラブルを未然に防ぐために、リフォーム計画の段階でチェックしておくべきポイントを具体的に整理します。

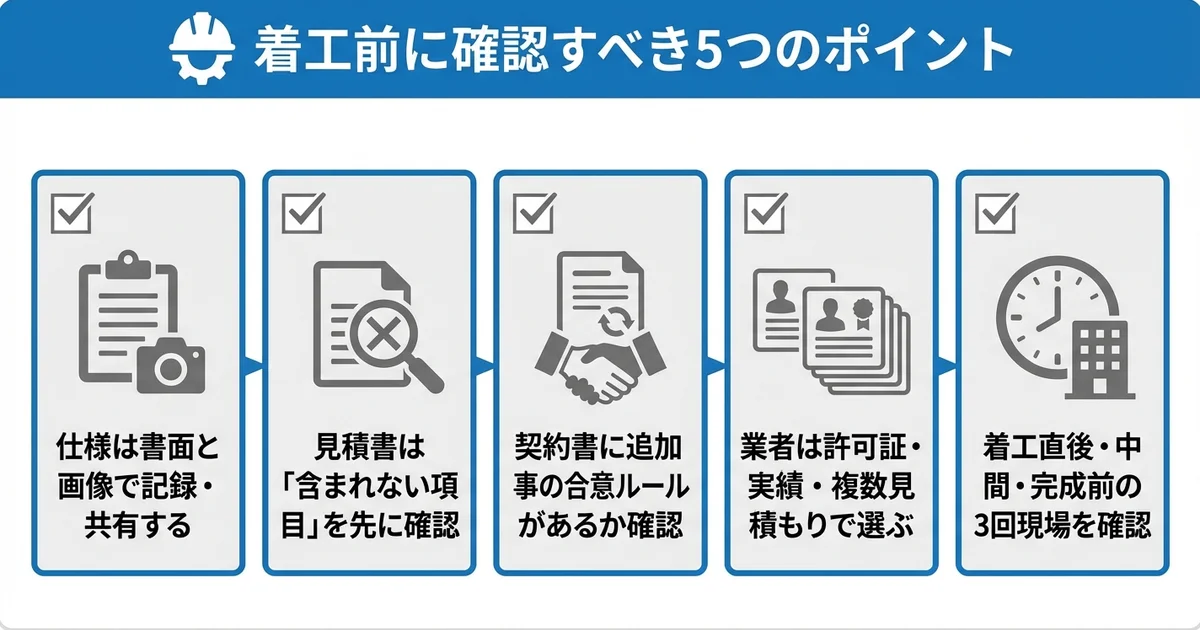

リフォームの失敗を防ぐ事前チェックポイント

リフォームの失敗を防ぐ事前チェックポイントの図解

失敗を防ぐ最大の武器は、着工前の「確認の積み重ね」です。

多くのトラブルは、打ち合わせ不足・書類の見落とし・業者選びの甘さという、事前に防げるミスから生まれています。

着工前に押さえておくべき4つのポイント
  • 仕様は口頭ではなく書面と画像でその場で共有する
  • 見積書と契約書には確認必須の項目がある
  • 業者選びの段階でリスクの大半を回避できる
  • 施工中も施主が主体的に確認するタイミングがある

これらを知らずに着工してしまうと、「言った・言わない」のトラブルや、完成後に気づいても手遅れという状況になりかねません。

このセクションでは、着工前から施工中まで、施主が自分でできる具体的なチェックポイントを順番に解説します。

打ち合わせで仕様を書面・画像で共有する方法

打ち合わせの内容は、必ず書面と画像で記録・共有することが基本です。

口頭での合意は後からトラブルの原因になります。

  • 色・素材・メーカー品番を書面に明記する
  • カタログやサンプルを写真に撮り、双方で保管する
  • 打ち合わせ後に「確認メール」を送り、認識のズレを即日解消する

打ち合わせでよく起きるのは「イメージのズレ」です。

たとえば「白っぽい床材」と伝えても、業者と施主で想定している白さが違うことはよくあります。

これを防ぐには、メーカーのカタログに掲載されている品番レベルで仕様を確定させることが有効です。

「ナチュラルオーク系」ではなく「◯◯メーカーの品番△△」と書面に落とし込むことで、認識のズレをなくせます。

打ち合わせ後は、決定事項をまとめた確認メールを業者に送る習慣をつけましょう。

返信をもらうことで「合意した証拠」が残り、後のトラブルを大幅に減らせます。

変更が生じた場合も、変更前・変更後を明記した書面を必ず作成してもらうことが重要です。

見積書・契約書で見ておくべき項目

見積書と契約書は、署名する前に必ず内容を細かく確認してください。

ここを流してしまうと、追加費用や工事範囲のトラブルが起きやすくなります。

  • 工事範囲と除外項目が明記されているか
  • 追加工事が発生した場合の費用負担ルールが書かれているか
  • 工期・完成予定日・支払いスケジュールが具体的に記載されているか

見積書でまず確認すべきは「何が含まれていないか」です。

撤去費・廃材処理費・養生費などが別途請求になっているケースは少なくありません。

安い見積もりに飛びついた結果、追加費用を加えると他社より高くなったという事例も実際に起きています。

「追加費用がいくらになるか」を事前に確認しておくことが重要です。

契約書では、追加工事の扱いを必ず確認してください。

「追加工事が発生した場合は都度協議のうえ書面で合意する」という条項があれば安心です。

この一文がない契約書は、施工中に業者から口頭で追加費用を請求されても反論しにくくなります。

支払いについては、着手金・中間金・完了金という分割払いが一般的です。

前払いを求められる場合は金額と条件を書面で明確にし、完了金の割合をできるだけ大きく設定しておくと安心です。

信頼できる業者を選ぶときの確認ポイント

業者選びは、リフォームの成否を左右する最重要ステップです。

安さだけで選ぶと、施工後に雨漏りや建具の不具合が発覚する、アフターフォローの連絡が取れなくなるといった問題が後から表面化することがあります。

  • 建設業許可証・資格の有無を確認する
  • 施工実績と口コミを複数の媒体でチェックする
  • 見積もりは最低でも3社から取る

建設業許可証は、一定規模以上の工事を請け負うために必要な国の許可です。

許可番号を公表しているかどうかは、業者の信頼性を判断する一つの目安になります。

許可番号は国土交通省が提供する建設業者検索システムで照合できるため、商号と番号を入力して実在を確認しておくと安心です。

リフォームスタイリストやインテリアコーディネーターは施工技術そのものを保証する資格ではありませんが、担当者の提案力や知識水準を判断する参考になります。

口コミは、業者の自社サイトだけでなく、Googleマップのレビューやリフォーム比較サイト(ホームプロ・リショップナビなど)といった第三者プラットフォームも合わせて確認することをおすすめします。

「施工後の対応が丁寧だった」「アフターフォローが充実していた」という評価は、長期的な信頼性を示す指標です。

複数社から見積もりを取ることで、相場感をつかみつつ各社の提案内容や担当者の対応を比較できます。

施工中に施主が確認すべきタイミング

施工中も、施主は「任せっぱなし」にしてはいけません。

**適切なタイミングで現場を確認することで、手戻りや仕上がりの不満を防げます。

**

着工直後・工事の中間・完成前の3回は、必ず現場を確認するタイミングとして設定しておきましょう。

着工直後は、解体・撤去が終わった段階で現場を見ておくことが重要です。

この時点で確認すべきは、既存の構造体(柱・梁・床下など)の状態です。

解体してみて初めて雨染みや腐食が見つかるケースがあり、早期に追加工事の要否を判断できます。

また、工事範囲が見積書の内容と一致しているかをこの段階で照合しておくと、後のトラブルを防ぎやすくなります。

中間確認のポイント

工事が進むと、壁や床で隠れてしまう部分が出てきます。

**電気配線・断熱材・給排水管などは、仕上げ材で覆われる前に確認するのが鉄則です。

**担当者に「隠蔽前に一度見せてほしい」と事前に伝えておくと、確認の機会を確保しやすくなります。

完成前確認のポイント

引き渡し前の「完成検査」は、施主が立ち会って行うことが理想です。

傷・汚れ・寸法のズレ・建具の開閉具合など、細かい点を一つひとつ確認してください。

気になる点はその場でリストアップし、業者にメールや書面で提出することで、引き渡し後のトラブルを防げます。

引き渡し後に気づいた不具合は、業者が「引き渡し後の問題」として対応を渋るケースもあります。引き渡し前の確認が重要です。

マンションリフォームで管理組合に事前確認すること

このセクションは、分譲マンションにお住まいの方が対象です。

戸建て住宅のリフォームを検討している方は読み飛ばしていただいて構いません。

マンションのリフォームは、戸建てとは異なり管理組合への申請・承認が必要です。

承認を得ずに工事を進めると、工事の中断や原状回復を求められる場合があります。

管理組合への事前確認が必要な主な項目
  • 工事可能な時間帯・曜日の制限
  • 使用できる床材の遮音等級(LL-45・LL-40など)
  • 水回り変更の可否と申請手続き

多くのマンションでは、管理規約にリフォームに関するルールが定められています。

特に床材の遮音等級は厳しく設定されているケースが多く、規約を満たさない素材を使うと後から張り替えを求められることもあります。

工事前に管理組合に「工事計画書」を提出し、書面で承認を得ておくことが必須です。

また、共用部分(廊下・エレベーター・駐車場など)の養生ルールや、資材搬入の方法についても事前に確認が必要です。

業者がこうした手続きに慣れているかどうかも、マンションリフォームにおける業者選びの重要な判断軸になります。

着工前の書面確認・業者選び・施工中の現場確認が、リフォーム失敗を防ぐ3つの柱です。

ここまで、着工前から施工中にわたる具体的なチェックポイントを整理しました。

次は、これらの確認を業者との打ち合わせで実際にどう活かすか、「聞いておきたい質問リスト」として具体化していきます。

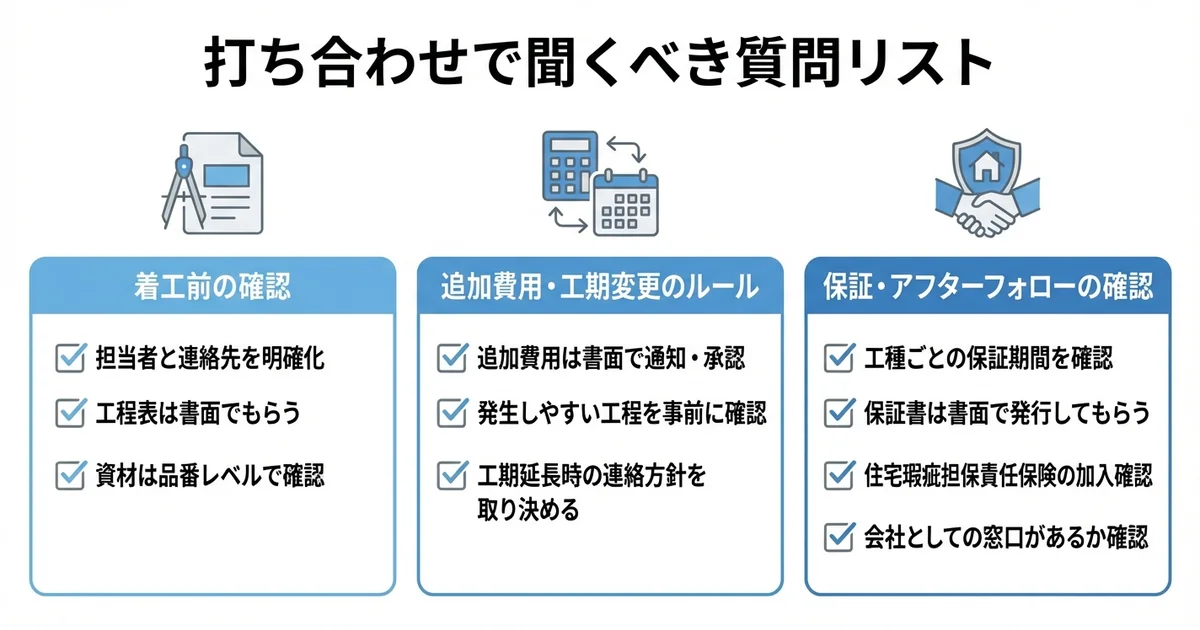

業者への打ち合わせで聞いておきたい質問リスト

業者への打ち合わせで聞いておきたい質問リストの図解

業者との打ち合わせは、リフォームの成否を左右する重要な場です。

打ち合わせで整理しておくべき3つの観点
  • 着工前に確認すべき基本事項(工程・担当者・近隣対応など)
  • 追加費用や工期変更が起きたときの取り決め方
  • 完成後の保証範囲とアフターフォローの内容

これらを事前に整理しておくことで、後から「聞いておけばよかった」という後悔を防げます。

打ち合わせの場では、遠慮せず質問することが自衛の第一歩です。

各質問項目には「この確認を怠るとどんなトラブルにつながるか」という背景も添えているため、なぜその質問が必要なのかを理解しながら活用してください。

着工前に必ず確認しておく質問

着工前の打ち合わせで確認を怠ると、工事中に認識のズレが発覚し、修正対応に時間とコストがかかります。

最初の段階で細かく確認することが、後のトラブル防止に直結します。

確認しておきたい主な質問は以下のとおりです。

  • 現場の担当者は誰か、連絡先はどこか
  • 工事の工程表(スケジュール)をもらえるか
  • 近隣への挨拶まわりは業者が行うか、施主が行うか
  • 資材・設備の品番・グレードは書面で確認できるか
  • 下請け業者を使う場合、どの工程をどの会社が担当するか

特に「担当者の明確化」と「工程表の書面化」は、後のトラブルで頻繁に問題になるポイントです。

口頭だけで進めると、担当者が変わったときに引き継ぎが不十分になるケースがあります。

工程表は着工前に必ず書面でもらい、変更があった場合はその都度更新してもらう取り決めを最初に交わしておくことが重要です。

また、使用する資材や設備のグレードは、見積書に品番レベルで記載されているか確認してください。

「同等品」という表現で安価な代替品が使われるケースがあるため、品番の明記を求めることが自衛につながります。

追加費用・工期変更が生じたときのルール確認

追加費用と工期延長は、リフォームで最もトラブルになりやすい領域です。

「言った・言わない」の争いを避けるには、発生条件と対応フローを事前に取り決めておく必要があります。

確認しておきたい質問は以下のとおりです。

  • 追加費用が発生する可能性のある工程はどこか
  • 追加費用が発生した場合、事前に書面で通知・承認を取ってもらえるか
  • 工期が延びた場合の連絡タイミングと対応方針はどうなるか
  • 追加費用の上限や目安はあるか

リフォームでは、壁を開けてみて初めて判明する腐食や配管の劣化など、着工後に想定外の状況が発覚することがあります。

こうした場合の追加費用については、「口頭ではなく書面で連絡し、施主の承認を得てから着手する」というルールを事前に明文化しておくことが重要です。

この確認を怠ると、工事が終わってから「追加で50万円かかりました」と請求されても、内容を検証する余地がなくなります。

「追加費用が発生する可能性のある工程を事前に教えてほしい」と依頼するだけでも、業者の対応姿勢を見極める手がかりになります。

質問に対して工程ごとのリスク箇所を説明できる業者と、曖昧な返答しかしない業者では、後者のほうがトラブルに発展しやすい傾向があります。

「追加費用の上限や目安はあるか」という質問に業者が即答できない場合は、「追加が発生しやすい工程と、過去の事例でどの程度の金額になったか教えてもらえるか」と言い換えると、より具体的な情報を引き出しやすくなります。

完成後の保証・アフターフォローの範囲確認

工事が完了したあとに不具合が発覚するケースは少なくありません。

保証の内容と連絡窓口を事前に確認しておくことで、完成後のトラブル対応がスムーズになります。

確認しておきたい質問は以下のとおりです。

  • 工事完了後の保証期間はどのくらいか(工種ごとに異なる場合も確認)
  • 保証の対象範囲と対象外の条件は何か
  • 不具合が発生した場合の連絡先と対応までの目安期間はどうなるか
  • 業者が廃業した場合、保証はどうなるか

保証期間は工種によって異なるのが一般的です。

防水工事や外壁塗装では10年前後の保証が設定されることが多い一方、内装工事は数年程度と短いケースもあります。

業者から保証期間の回答を得た際は、この目安と照らし合わせて「短すぎないか」を判断する材料にしてください。

「保証書を書面で発行してもらえるか」という質問は必須です。口頭での「大丈夫です」は保証にはなりません。

また、業者の廃業リスクも現実的な問題です。

施工業者が加入している「住宅瑕疵担保責任保険」の有無を確認しておくことをおすすめします。

この保険は、工事の欠陥(瑕疵)によって生じた損害を補償する仕組みで、業者が廃業した後でも一定の保護を受けられる場合があります。

保険名だけでなく「加入しているか」「保険証書を見せてもらえるか」まで確認すると、より確実です。

アフターフォローの連絡窓口が「工事担当者の個人の携帯」だけというケースは、担当者退職後に連絡が取れなくなるリスクがあります。

小規模業者では実際に起こりやすい状況のため、会社としての窓口があるか必ず確認することをおすすめします。

打ち合わせで質問への回答が曖昧な業者は、複数社を比較することで見極めやすくなります。

次のセクションでは、万が一リフォームで失敗してしまった場合に取るべき対処法を解説します。

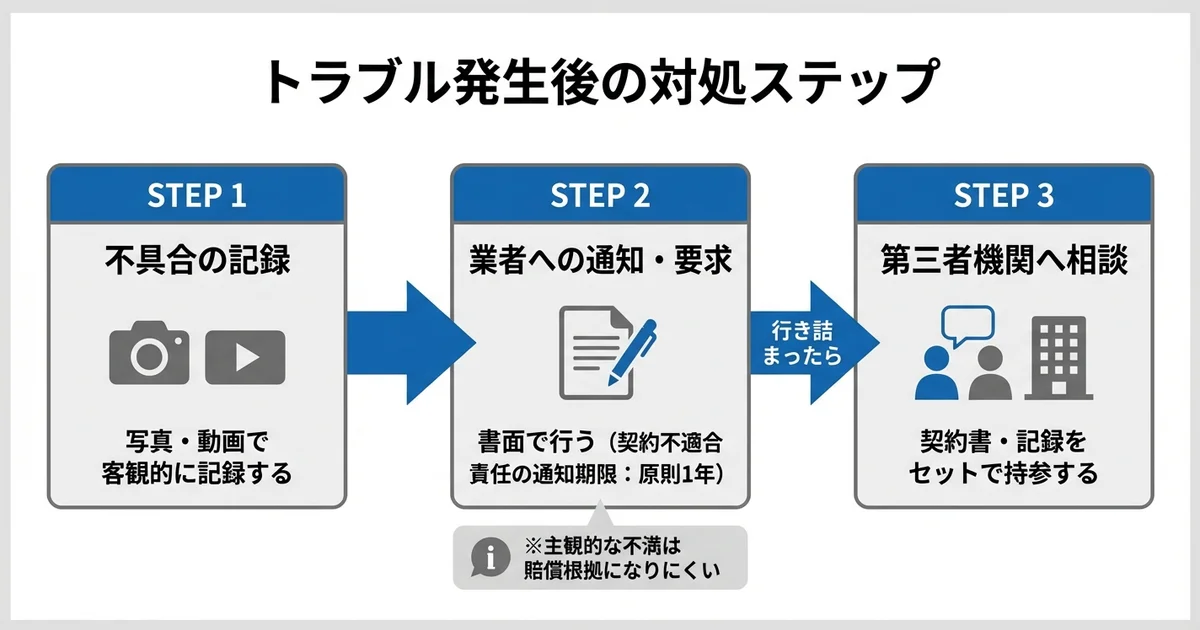

リフォームで失敗してしまったときの対処法

リフォームで失敗してしまったときの対処法の図解

施工後にトラブルが発覚した場合、適切な順序で対応することが解決への近道です。

このセクションのポイント
  • 業者への是正要求は「書面」で行うことが基本
  • 損害賠償が認められやすいケースと認められにくいケースがある
  • 消費者センターや第三者機関を活用することで、交渉が有利に進む場合がある
  • 感情的な対立を避け、証拠を揃えてから動くことが重要

リフォームのトラブルは「泣き寝入り」で終わるケースも少なくありませんが、**正しい手順を踏めば業者との交渉で解決できることがあります。

**

なお、このセクションで取り上げる対処法は、仕様の食い違いや施工不良、追加費用のトラブルなどを実際に経験してしまった場合を想定しています。

まだ契約・着工前の段階であれば、前半の事例リストと照らし合わせながら、打ち合わせのチェックポイントとして活用してください。

業者に是正・やり直しを求める手順

施工不良や仕上がりの相違に気づいたら、まず業者に対して是正を求めることが最初のステップです。

口頭だけのやり取りでは後から「言った・言わない」の水掛け論になりやすいため、書面でのやり取りを基本とすることが重要です。

問題が発覚したら、以下の順序で対応を進めてください。

  1. 不具合箇所を写真・動画で記録する(日時が分かる形で保存)
  2. 契約書・見積書・設計図・打ち合わせのメモを手元に揃える
  3. 業者に対して書面(メールでも可)で問題点を具体的に伝える
  4. 業者の回答・対応内容もすべて書面で残す

メールは送受信の履歴が残るため初〜中級者でも使いやすい手段ですが、重要な合意事項は別途書面でも確認を取っておくと安心です。

書面での連絡は、後日トラブルが法的な問題に発展した際の**証拠として機能します。

**「いつまでに」「どのような方法で」是正するかを明記した回答を業者に求めることが大切です。

業者が誠実に対応してくれる場合は、是正工事の日程・内容を書面で合意してから工事を進めてもらいましょう。

業者が対応を拒否したり、連絡が取れなくなったりした場合は、次のステップとして損害賠償の請求や第三者機関への相談を検討します。

損害賠償請求が認められやすいケース

損害賠償請求は、すべてのトラブルで認められるわけではありません。

認められやすいケースと条件を事前に把握しておくことで、対応の見通しが立てやすくなります。

損害賠償が認められやすいのは、主に以下のような状況です。

  • 契約書や設計図と明らかに異なる施工が行われた
  • 施工の欠陥が原因で雨漏りや構造上の問題が生じた
  • 業者の過失によって既存の設備・内装が破損した
  • 完成後すぐに不具合が生じ、施工品質に明らかな問題がある

住宅リフォームには「契約不適合責任」という考え方があり、引き渡された工事が契約内容に合致していない場合、施主は業者に対して是正・代金減額・損害賠償を請求できます。

この権利には行使期限があり、不具合を知ってから原則1年以内に業者へ通知することが必要とされています。

気づいた段階で早めに動くことが重要な理由の一つです。

権利を行使するには「不具合の事実」と「それが業者の責任に起因すること」を示せる証拠が必要です。

一方で、「イメージと違った」「もっとこうしてほしかった」といった主観的な不満は、損害賠償の根拠として認められにくい傾向があります。

特に注意が必要なのは、口頭での打ち合わせのみで合意し、契約書に仕様が具体的に記載されていないケースです。

たとえば「担当者に口頭でタイルの色を伝えたが、契約書には『施主指定材』とだけ記載されていた」といった場合、後から相違を主張しても交渉が難しくなります。

着工前の契約書に仕様を細かく記載しておくことが、トラブル予防の観点でも非常に重要です。

消費者センター・第三者機関への相談方法

業者との直接交渉が行き詰まった場合、**第三者機関を活用することで解決の糸口が見つかることがあります。

**専門知識を持つ第三者が介入することで、業者側が是正工事や返金交渉に応じるケースも見られます。

相談先として代表的なのは以下の機関です。

  • 消費生活センター(全国各地に設置されており、無料で相談できる)
  • 国民生活センター(消費生活センターと連携し、専門的なアドバイスを受けられる)
  • 住宅リフォーム・紛争処理支援センター(住宅専門の相談窓口で、弁護士や建築士による助言が受けられる)
  • 建設工事紛争審査会(都道府県や国土交通省が設置する公的な紛争処理機関)

消費生活センターは、相談から業者への働きかけまで無料で対応してくれる公的機関です。

まずここに相談することで、次にどの機関へ進むべきかの道筋も整理できます。

住宅リフォーム・紛争処理支援センターは住宅に特化した専門機関であり、技術的な観点からの判断が必要な場合に特に役立ちます。

相談後の一般的な流れとしては、まず状況の整理と業者への連絡・あっせんが行われ、それでも解決しない場合は調停や審査会への移行が案内されることが多いです。

解決までの期間はケースによって異なりますが、数週間から数か月程度を見込んでおくと現実的です。

相談の際は、契約書・見積書・施工前後の写真・業者とのやり取りの記録をセットで持参すると、担当者が状況を正確に把握しやすくなります。

感情的な説明よりも、事実を時系列で整理したメモを用意しておくと、相談がスムーズに進みます。

不具合に気づいたら早めに動くほど、是正工事の要求や返金交渉といった選択肢が取りやすくなります。

「もう少し様子を見よう」と先延ばしにすると、証拠が失われたり、契約不適合責任の通知期限を過ぎてしまったりするリスクがあります。

不具合に気づいた段階で、まずは消費生活センターや住宅リフォーム・紛争処理支援センターへの相談を検討してみてください。

リフォームの失敗に関するよくある質問

リフォームを検討するとき、「業者選びは正しいのか」「思い通りに仕上がるのか」といった不安を感じる方は少なくありません。 このセクションでは、費用・仕上がり・トラブル対応など、多くの方が迷いやすいポイントについてまとめています。 事前に疑問を整理しておくことで、後悔のない判断につながりやすくなります。 ご自身の状況に近い質問から、ぜひ参考にしてみてください。

リフォームで失敗した場合、やり直してもらうことはできますか?

施工不良や仕様と異なる仕上がりであれば、業者にやり直しを求める権利があります。

リフォームで失敗が生じた場合、その原因が施工不良や契約内容との相違であれば、業者に是正を申し出ることができます。

まずは写真や書面で状況を記録したうえで、業者へ正式に申し入れることが基本的な対処の流れです。

話し合いで解決しない場合や業者が対応に応じない場合は、消費者センターや弁護士への相談が選択肢となります。

第三者機関を通じることで、交渉が前進するケースもあります。

口頭だけのやり取りは後から証拠として使いにくくなるため、やり取りの内容はできる限り書面やメールで残しておくことが重要です。

リフォームの失敗で損害賠償を請求できるのはどんな場合ですか?

契約内容と異なる施工や、施工不良による二次被害が損害賠償の対象になりやすいケースです。

リフォームの失敗で損害賠償を請求しやすいのは、契約内容と明らかに異なる施工が行われた場合や、施工不良が原因で雨漏りや設備の破損といった二次被害が生じた場合です。

これらは「契約通りに履行されなかった」または「施工者の過失による損害が発生した」と判断されやすく、法的な根拠として主張しやすい状況です。

請求を進めるうえで重要なのは、書面による証拠の保全です。

口頭でのやり取りだけでは事実の確認が難しくなるため、契約書・仕様書・写真・メールなどを手元に残しておくことが、交渉や手続きの土台になります。

損害賠償が認められるかどうかは、契約内容の明確さや被害の因果関係によって異なります。判断が難しい場合は、専門家への相談を検討することをおすすめします。

相見積もりは何社から取るのが適切ですか?

相見積もりは3社以上を目安に取ることが一般的です。

1社だけでは価格が適正かどうかを判断する基準がなく、割高な契約につながるリスクがあります。

3社以上から見積もりを取ることで、費用の相場感をつかむとともに、提案内容や担当者の対応の違いも比較できます。

価格だけでなく、工事範囲の説明の丁寧さや質問への回答姿勢なども、業者選びの重要な判断材料になります。

見積もり内容が各社でバラバラな場合、条件や仕様が統一されていない可能性があります。比較する際は、同じ工事内容で依頼しているかどうかを確認することが大切です。

「思っていたのと違う」仕上がりになるのを防ぐには?

仕様の共有を「言葉だけ」で済ませないことが、仕上がりのズレを防ぐ最大のポイントです。

打ち合わせでは口頭説明だけに頼らず、図面・素材サンプル・参考画像を使って具体的なイメージを業者と共有することが重要です。

「なんとなくこんな感じ」という曖昧な伝え方が、仕上がりのギャップにつながりやすい原因のひとつです。

また、打ち合わせ後に仕様の変更が生じた場合は、必ず書面で記録を残すようにしてください。

口頭での変更指示は認識のズレが起きやすく、後からトラブルになるケースがあります。

ショールームで実物の色・質感・サイズ感を確認しておくことも効果的です。カタログ上の見た目と実物では印象が異なる場合があるため、可能であれば現物確認を検討してみてください。

マンションのリフォームで特に気をつけるべき失敗はありますか?

マンションリフォームでは、管理規約の確認不足による工事トラブルが特に多く見られます。

管理規約によっては、フローリングの変更や配管工事が禁止・制限されている場合があります。

事前に確認せず工事を進めてしまうと、原状回復を求められるケースもあります。

防音基準・配管の変更可否・専有部分と共用部分の境界など、確認すべき項目は複数あります。

リフォームの計画段階で、必ず管理組合への事前確認を行うことが重要です。

管理規約の内容はマンションごとに異なるため、他の物件での前例や業者の説明だけを根拠にせず、自分の物件の規約を直接確認することをおすすめします。

追加費用を請求されないようにするにはどうすればいいですか?

追加費用のトラブルを防ぐには、見積書への明記と都度の書面確認が基本です。

見積書を作成してもらう段階で、追加工事が発生した場合の費用負担ルールを明記してもらうことが大切です。

「どのような場合に追加費用が発生するか」「上限はいくらか」といった条件を事前に確認しておくと、認識のズレを防ぎやすくなります。

工事が始まった後に変更や追加が生じた場合も、口頭だけで済ませず都度書面で内容と金額を確認・合意するようにしましょう。

その場の流れで「口頭OK」にしてしまうと、後から金額の食い違いが起きやすくなります。

工事の進行中は判断を急かされる場面もありますが、書面化を求めることは当然の権利です。焦らず確認を徹底することがリフォームの失敗を防ぐ重要なステップになります。
